2020年实施中心城市建设“项目攻坚年”重点项目19个,总投资85.40亿元,年度计划投资19.02亿元,已完成投资7.92亿元,占年度计划的41.65% 。目前所有项目正在有序推进,其中进展超前项目1个,进展有序项目16个,进展缓慢项目2个。前期阶段6个,开工阶段13个。现将项目情况通报如下:
一、荆东片区综合开发(含城市功能综合体)
(一)项目概况

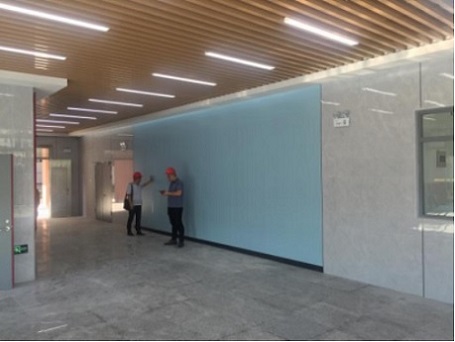

完成荆东片区规划编制;完成小学、幼儿园及学生街建设;完成学院西门建设、北门道路提升工程;启动前洋、底洋地块开发;完成林械厂学院发展用地、前洋、底洋、林械厂后方林地等土地征收工作;完成荆东村老村改造及周边环境综合整治工作;完成荆东片区污水处理厂建设及荆东小溪整治工作。基本完成城市公建综合体设计建设。
(二)目前进展情况

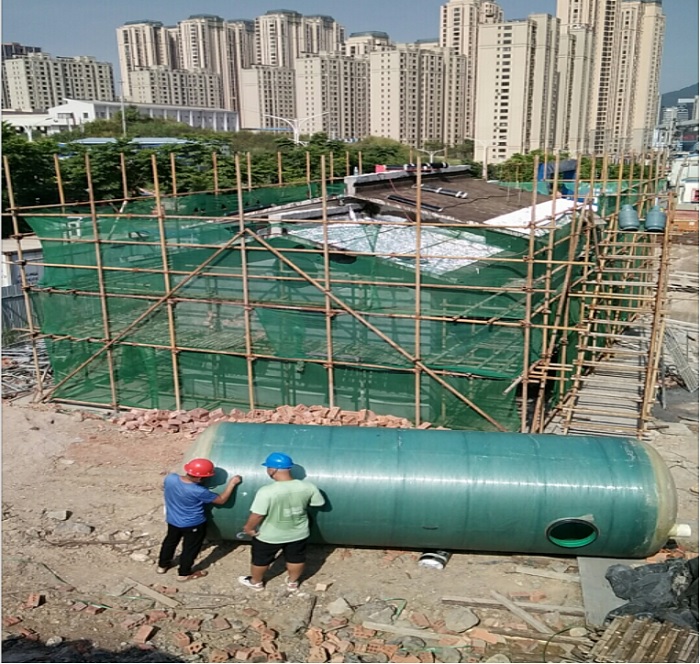

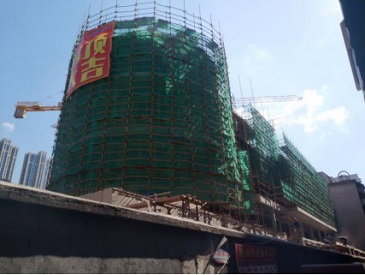

1.规划设计。公建综合体设计基本完成,污水处理厂启动主体工程设计。2.项目建设。项目报批与进程建设同步进行,小学完成立项审批,幼儿园完成2层浇筑,月底封顶;学生街地块5号楼基坑开挖;荆东村老街管网铺设完成60%,门楼基础及外墙搭建7月13日进场施工;学院北门道路强弱电管线铺设及垫层完成80%,路面砖开始铺设;前洋商业地块完成清表。3.与三明学院形成片区开发合作协议初稿。目前已完成投资2190万元。
(三)2020年年度计划安排
一季度:完成底洋附属小学、附属幼儿园以及前洋地块征迁协议签订,启动荆东街区路面改造工程,完成临时停车场建设,完成片区概念性规划和部分区域控规、荆东街区规划工作。
二季度:办理底洋附属小学、幼儿园以及前洋地块相关农转用手续并完成供地、建筑设计,由省一建集团进场施工;启动荆东污水处理厂搬迁相关程序;完成林械厂征迁以及底洋剩余地块征迁;完成荆东村主街路面修缮、管网改造工作;启动城市功能综合体规划及方案设计。
三季度:完成林械厂后400余亩林地征收工作;完成荆东小溪黑臭水体销号工作;完成林械厂后400余亩林地征迁;完成城市功能综合体土地征迁。
四季度:12月底前完成底洋小学、幼儿园主体建设、完成前洋地块部分学生街及商住楼房建设。启动城市功能综合体建设,完成城市功能综合体前期建设手续。
(四)7月下半月工作安排
一是设计。完成前洋商业地块、污水处理厂、公建综合体在内的所有规划设计工作。二是工程。完成土地农转用报批工作;荆东老街路面管网预埋、路基完成,门楼、房屋改造示范点完成;小学、幼儿园完成基础并启动主体施工;前洋学生街完成5号楼主体建设;前洋商业地块启动基础施工;公建综合体、污水处理厂等项目启动施工。三是征迁。完成荆东片区所有征迁工作任务并交地。
二、徐碧城中村改造项目
(一)项目概况

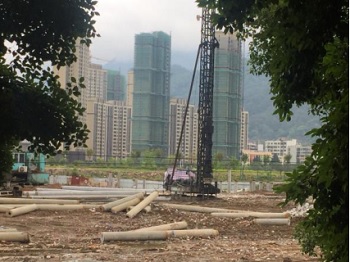

甲头B、C地块安置房建设项目位于北部新城中心区域,东接碧桂园小区,西临时代锦园小区,紧挨梅列第一实验学校,周边有体育场、万达城市综合体。项目规划总占地面积约18万㎡,总建筑面积约44.6万㎡,其中计容建筑面积约32.8 万㎡ ,容积率约2.0,绿地率约35%,建筑密度约15.10%。规划建设安置房26幢,含住宅约2900套30.1万㎡,商业店面约1.6万㎡,拟设计45㎡、60㎡、90㎡、115 ㎡ 、120㎡、135㎡等六种住宅户型。小区内设有东西两个独立出入口并配有多条步道等,路网分布均衡,主要道路坡度6%以下,配套建设幼儿园1所,养老服务用房约900㎡,文体活动室约750㎡,设置地上停车位约340个、地下停车位约3000个,整体居住环境舒适优越,配套完善(最终以规划部门审批的设计方案为准)。
(二)目前进展情况
1.完成场地土石方项目勘探。2.完成场地地质整体摸勘,确定场地地质基本情况。3.完成项目的可研、水保及地灾的编制。4.完成项目选址的报审并在网上公示。
(三)2020年年度计划安排
由区委常委、区政府党组成员吴晓文牵头,4月份完成安置地可研等前期工作,5月份完成项目立项,6月份完成施工图设计,9月初完成施工单位招标,9月30日前进场施工。
(四)7月下半月工作安排
1.确认土石方工程预算及招标代理单位。2.完成土石方工程预算并报送财政审核。
三、徐碧新城(六路)新商圈建设项目
(一)项目概况
三明六路商圈项目按照“政府引导、市场运作、资源整合、集聚发展”的建设思路,引导六路商圈范围内“三馆一中心”及闲置土地等资源、资产整合提升,进一步完善商圈周边的交通、市政、环境等硬件设施。项目分两期建设,其中一期主要建设连廊天桥互联互通工程、地下通道、下沉广场,滨水景观、城市阳台建设工程、体育广场改造提升工程、红色文化广场提升工程。二期主要进行徐碧步行街特色街区改造、原核电地块开发建设。项目总投资约15亿,其中一期项目投资3亿,二期项目投资12亿。
(二)目前进展情况
根据市政府备忘录的要求,项目由产权单位负责组织实施。1.互联互通连廊天桥工程、城市阳台及附属配套工程:完成设计方案单体文本,报市自然资源局办选址意见书,地勘1#、3#4#桥进场钻孔。2.水幕灯光秀项目:收集项目水文、水利概况资料,设计方案正在调整优化离河岸10米并要求做防洪影响评价。3.体育场馆修缮改造工程:建筑质量安全性检测结构鉴定已完成;正在办理检测报告、征询华侨城意见修改具体内容。4.互联互通地下通道及配套商业项目:设计方案已定,正在办理设计招标工作。5.招商运营:已完成明品荟、明小吃、明夜城项目初步招商方案,并通过城发集团会议研究。6.商业特色街区专项设计名品、名味街方案设计正在调整优化。7.六路商圈东乾一、二路与新市北路交叉口改造项目,单体方案含红线、地勘布孔已完成,正在办理选址意见书。已完成投资500万元。
(三)2020年年度计划安排
一季度:完成六路商圈商业策划方案,完成公开竞标和规划方案。
二季度:计划完成项目前期方案设计,启动互联互通项目、城市阳台等项目施工前期准备工作并报市政府方案论证。
三季度:计划开始互联互通工程、城市阳台及附属配套工程的施工;待体育场馆优化方案完成后再做现场提升改造工程方案设计;完善水幕秀方案优化设计。
四季度:完成互联互通工程、城市阳台及附属配套工程等施工30%;启动体育场馆提升改造工程和水幕秀工程。
(四)7月下半月工作安排
7月份基本完成设计施工图、预算编制、财政审核、网上备案图审;8月份陆续进行项目各项招标工作;9月份各项目陆续进场施工。体育场馆建筑质量安全性检测已完成,4号桥梁检测正在进行招标。
四、三明市第一医院生态新城分院项目
(一)项目概况

三明市第一医院生态新城分院建设项目位于三明生态工贸区金桥路西侧、金泉路南侧地块,项目总投资24.08亿元,建设内容包含慢性病医院、医养中心、医养服务中心,总占地面积93626平方米(约140亩),总建筑面积31.7万平方米,其中地上建筑面积20.9万平方米,地下建筑面积10.8万平方米,设置床位数1000张,建设周期60个月。
(二)目前进展情况

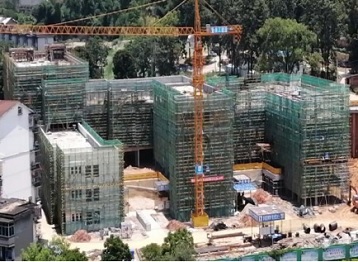

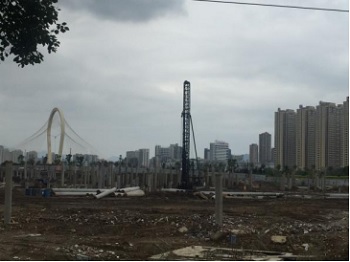

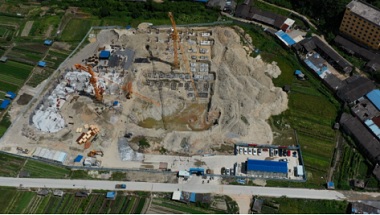

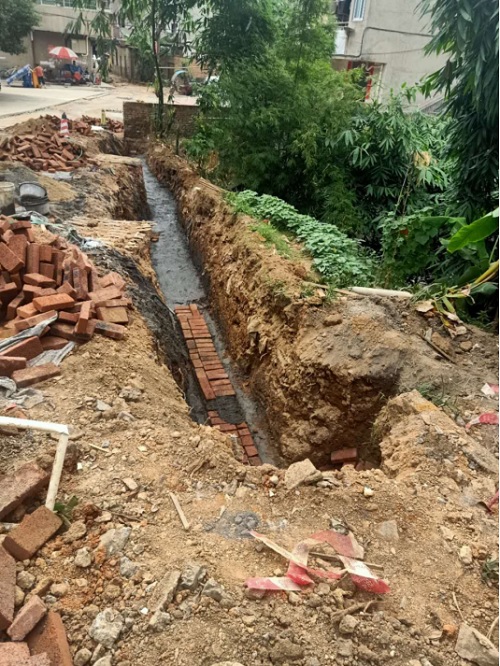

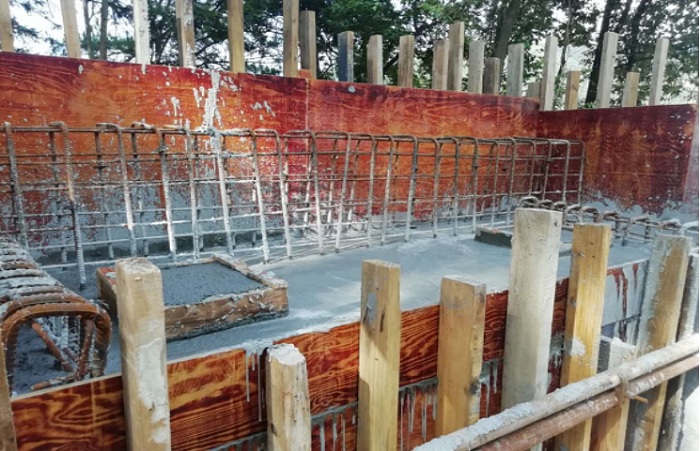

完成办理所有项目前期手续。主体工程施工图绘制完成,正在进行施工审查及施工图预算。土石方工程基本完成,正在进行扫尾阶段。2020年已完成投资3389.5万元,项目累计投资完成1.29亿。

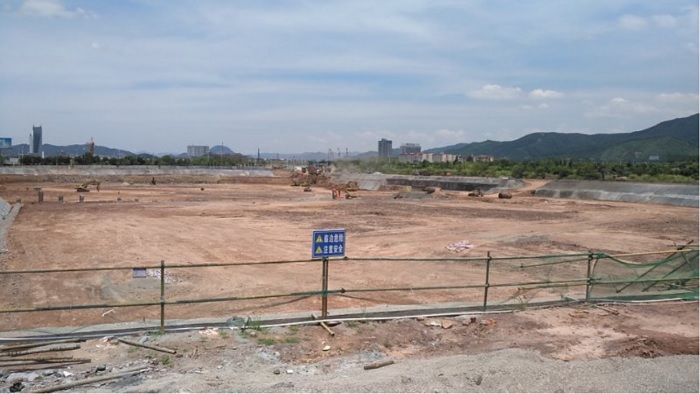

土石方工程施工现场
(三)2020年年度计划安排
一季度:完成项目前期工作,开始项目土石方工程施工。
二季度:完成项目施工图设计,完成土石方工程施工。
三季度:主体工程图纸审查及预算编制。
四季度:主体工程财政审核完成、主体工程施工招标完成,开始施工。
(四)7月下半月工作安排
进行主体工程施工图审查、施工图预算工作;完成土石方工程验收工作。
五、市委党校迁建与综合培训中心项目
(一)项目概况
三明市委党校迁建项目作为省、市重点建设项目、市“三个十”重大项目和“项目攻坚年”项目,规划占地200亩,总投资56873.8万元,新建建筑总面积86160平方米,其中地上建筑面积72660平方米,地下13500平方米。地上建筑主要包括:教学楼9500平方米、教学综合楼4000平方米、会堂4000平方米、图书与信息中心3000平方米、学员及教职工宿舍37700平方米、食堂5000平方米、体育馆7500平方米、连廊1960平方米。建成后可同时容纳3000人在校食宿。
(二)目前进展情况
组织方案专家论证会,已结合专家的优化意见完成修改,方案已通过规委会审核,正进行施工图设计,预算编制单位已确定,土地农转用已办理完成,勘察外业及报告编制完成并已提交勘察审图,设计单位正进行施工图设计,施工监理招标代理已确定,正进行招标文件编制。已完成投资:4003万元。年度计划投资:7700万元。
(三)2020年年度计划安排
第二季度完成规划、初步设计方案、施工图设计和概算编制。第三季度完成项目施工和监理招投标工作,九月份开工建设。第四季度基础施工。
(四)7月下半月工作安排
完成勘察审图及工程规划许可证办理。
六、康养城公建综合体项目
(一)项目概况
规划占地面积15亩,建筑总面积18000平方米。地上建筑主要包括:公交首末站、公交管理用房、生态新城街道办、文化活动中心、农贸市场等。地下建筑主要包括:公共停车场、充电桩、设备用房等。
(二)目前进展情况

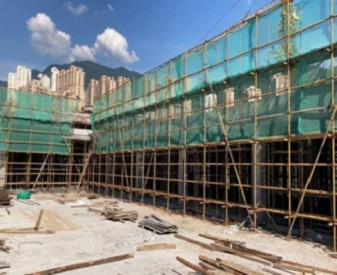

1.完成一期工程(C-6、C-12、C-13)土地出让合同签订、项目报建登记、用地规划许可证办理、工程规划许可证办理。2.完成一期工程(C-6、C-12、C-13)所有施工图设计,施工图审查通过。3.完成一期工程预算及第三方审核,一期工程施工招标已上网。
(三)2020年年度计划安排
一季度确定设计方案,完成部分施工图设计;二季度完成一期施工图设计,一期工程全面开工,其中4月份启动展示区、样板房工程建设;三季度内组织一期工程基础施工,其中7月份完成展示区、样板房建设;四季度进行一期工程主体施工。
(四)7月下半月工作安排
跟踪一期工程(C-6、C-12、C-13)施工招标进展。
七、台江大桥东侧道路延伸工程
(一)项目概况
台江大桥东侧道路延伸工程,全长约254米,宽度为46米。设计为双向8车道。
(二)目前进展情况

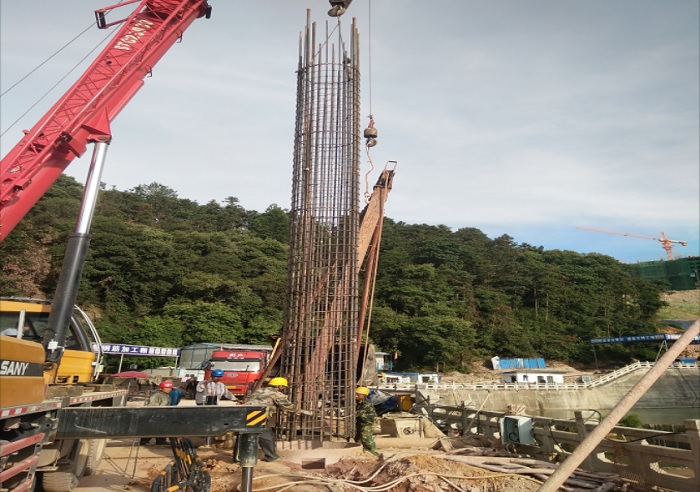

北侧2车道路基稳定层施工完成。南侧人行道铺装完成95%。目前已完成投资金额1020万。
(三)2020年年度计划安排
完成项目建设。
(四)7月下半月工作安排
南侧人行道铺贴,剩余2车道AK0+060~AK0+180段沥施工完成(总长AK0+00~AK0+300),靠近加油站及林业新村路段新方案挡土墙开始施工。
八、工业路提升改造工程
(一)项目概况
西江滨路(五路大桥段)拓宽改造工程,改造涉及道路长度约250米,道路面积约3300平方米,人行道面积约1500平方米。本次改造涉及道路路面改造、人行道改造、路灯系统改造、雨污分流改造、强电下地改造、弱电管廊改造及交通标志标线等内容,总投资约500万元。
(二)目前进展情况

完成西江滨路(五路大桥段)约250米道路拓宽,同步埋设雨污水管道、强弱电管道等,完善交通标志标线等。截止7月15日,K0+000~040段(原园林绿化带)完成苗木迁移,K0+140~K0+240段(货场门口到翁新路口)完成土方开挖及外运4500方,约占该段的90%(共5000方),完成强电管道埋设1200米(总计2400米)、弱电管埋设1200米(总计2400米),累计完成拓宽改造工程总量的30%。K0+040~K0+140(铁道口到货场门口)段征迁未完成,尚未动工。已完成投资110万元。
(三)2020年年度计划安排
五路大桥拓宽:二季度:完成勘察设计。三季度:挂网招标,开工建设。四季度:完工(征迁工作需要在7月份完成并交付场地)。
(四)7月下半月工作安排
计划7月30日前完成K0+140~k0+240段(货场门口到翁新路口)稳定层摊铺,8月上旬完成K0+140~k0+240段(货场门口到翁新路口)拓宽改造,8月份开始施工K0+000~K0+140段,力争八月底完成道路拓宽。
九、国道534村头至荆东改线工程
(一)项目概况
全长约6.0公里, 按双向四车道一级公路标准建设,设计时速60公里/小时。
(二)目前进展情况
截至目前完成投资0.889亿元,占年度计划0.9627亿元的92.3%。主线已建成通车,荆东互通剩余匝道完成73%。
(三)2020年年度计划安排
一季度开始路面施工;二季度完成主线工程水泥稳定层施工;三季度完成沥青砼路面及交安工程施工;四季度建成通车。
(四)7月下半月工作安排
继续开展荆东互通匝道施工。
十、G205市区过境线台江连接线
(一)项目概况
全长约2.6公里, 按城市主干道兼二级公路标准设计,设计时速60公里/小时。
(二)目前进展情况

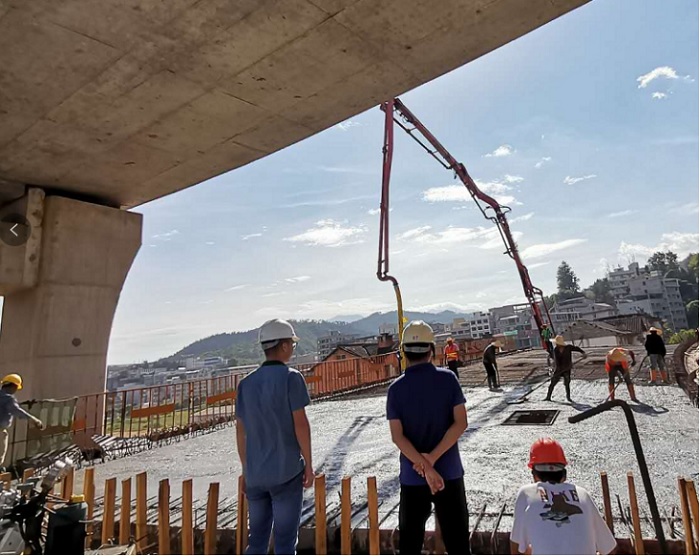

截至目前,完成投资0.19亿元,占年度计划0.28亿元的67.9%。非跨铁路段已完工。跨铁路段正开展桥梁施工,其中预制梁段梁片完成65片,完成95.6%。现浇梁段右幅已完成浇筑并张拉预应力,左幅底板、腹板也已浇筑完成,正进行顶板钢筋绑扎。
(三)2020年年度计划安排
一季度开展桥梁施工;二季度开始路面施工;三季度建成通车。
(四)7月下半月工作安排
继续开展预制梁制作吊装、左幅现浇梁施工。
十一、莆炎高速公路东西互通连接线项目
(一)项目概况
1.东互通连接线:全长4.08公里,按一级公里标准建设,设计时速60公里/小时,路基宽19米。
2.西互通连接线(与G534线共线段):长2.15公里,二级公路标准,设计时速60公里/小时。
(二)目前进展情况
东互通连接线:截至目前完成投资0.2亿元,占年度计划1.2亿元的16.7%。1.施工图已编制完成并报送省交通厅,设计变更方案已上报省高指审核待批复。2.林地报批已完成。3.征迁工作有序推进,其中涉及莘口村集体用地已基本完成,局部路段已开工建设。

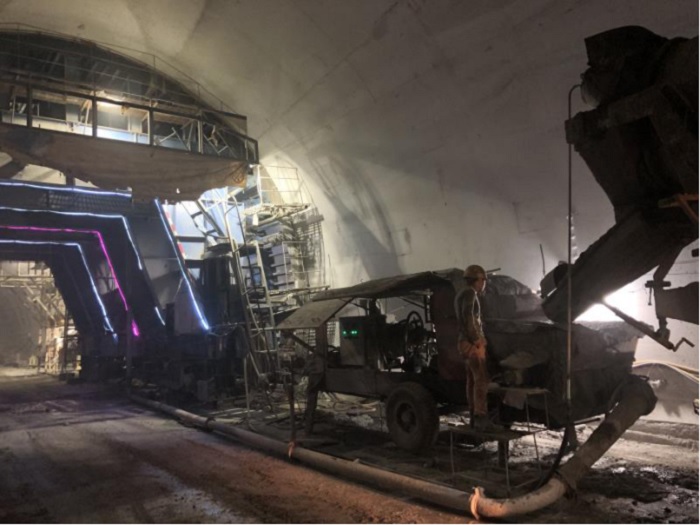

西互通连接线:截至目前完成投资0.41亿元,占年度计划0.48亿元的85.4%。路基基本完成,涵洞完成6道,剩余1道(变更新增)施工中,隧道掘进累计完成843米,占总量的67.44%。
(三)2020年年度计划安排
东互通连接线:争取上半年完成前期工作,第三季度开工建设。西互通连接线:争取年内完工。
(四)7月下半月工作安排
东互通连接线:1.尽快完成变更方案,获得批复。2.加大征迁力度,督促村民尽快完成地面物清理,以便尽快供地施工单位。
西互通连接线:隧道施工安全有序推进。

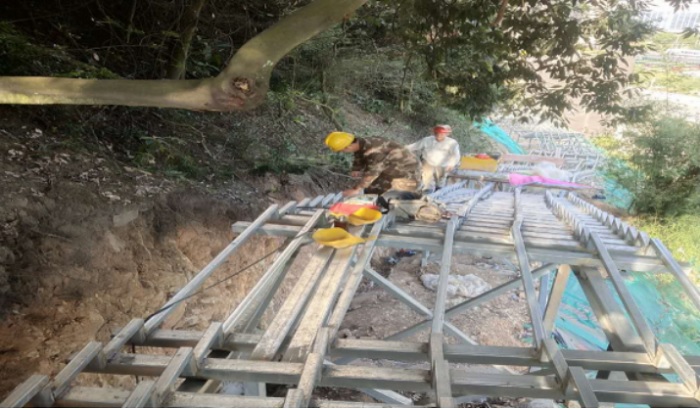

十二、后山滑坡治理工程
(一)项目概况
1.对新亭路263号后山滑坡开展地灾治理,完成滑坡治理工程,消除地质灾害隐患。
2.对三明市委、军分区后山滑坡开展治理,完成滑坡治理工程,消除地质灾害隐患。
3.实施绿道景观整治提升项目,开展绿道沿途93处(梅列段48处,三元段45处)各类山体滑坡的治理。修复完善绿道及连接线市政设。做好绿道沿途整体景观提升,消除裸土现象。加强日常管养工作,强化公厕保洁管理,提高路面保洁质量。
(二)目前进展情况
1.项目正进行绿化等施工,绿化工程完成约92%。项目已投资约280万元。
2.军分区后山滑坡治理主体工程已完工,正在进行坡顶和坡底水沟作业(还差100米左右),以及植草作业(还差500平方米),完成工程量95%。
3.(1)竹贤桥山体滑坡治理。目前进入稳定期,准备植草同时清理场地为检测做准备。(2)伊人桥山体滑坡治理(2处),已完成施工。(3)绿道三期北线226-230号滑坡治理(2处),已完成施工,目前进入稳定期,清理场地为检测做准备。(4)绿道三期北线灯杆313号滑坡治理,目前已完成施工进入稳定期,准备植草同时清理场地为检测做准备。目前已完工,累积完成投资1800万元。
(三)2020年年度计划安排
1.新亭路263号、三明市委、军分区后山滑坡治理:三季度:进行土工格室绿化等工程施工。四季度:进行土工格室绿化等工程施工,全面完成整个治理工程。
2.绿道景观整治提升:一季度:梅列、三元区完成清理绿道滑坡点周边塌方的土石方、垃圾、树木等工作,保证通行人员安全,同时对绿道滑坡、设施、绿化修复进行设计,完成招投标等前期工作,部分项目进场施工。二季度:完成项目招投标,全面进场施工;完成绿道设施和绿化修复进行修复,完成绿道21座公厕提升改造。三季度:完成62处一般滑坡项目的土石方清理及采取简易工程措施降险改造,完成绿化提升项目。四季度:完成31处较大滑坡项目工程治理。落实长效管理措施,加强日常管理,巩固专项整治成果,防止问题回潮反复。
(四)7月下半月工作安排
1.继续进行绿化等扫尾工程施工。
2.绿道景观整治提升项目准备验收。
十三、后山(狮子坑)地灾点治理及景观提升工程
(一)项目概况
本项目主要为地灾治理工程,原滑坡及崩塌坡面采用削坡、格构梁、锚杆(索)、植草措施防护,坡顶设置截排水沟,坡两侧设置急流槽,坡脚设置挡墙及沉淀池,坡体局部设置仰斜排水孔等,总投资约500万元。
(二)目前进展情况

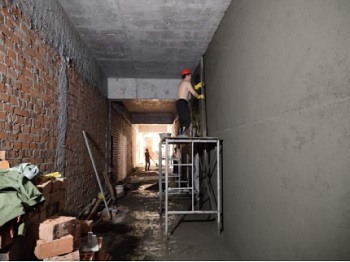

1.地灾治理。地灾治理滑坡点(近特殊教育学院侧)基本完成,崩塌点坡顶锚杆施工已完成40%,达到总工程量的80%。2.麒麟山与绿道连接线部分招标控制价已送财政审核,施工单位已挂网公开招标,7月底确定施工单位。3.儿童公园。部分已完成设计方案,根据评审意见做优化设计。2020年已完成投资:470万元。
(三)2020年年度计划安排
第二季度完成地灾治理滑坡点,崩塌点削坡处理;连接线完成施工图及预算编制;儿童公园确定勘察设计单位并完成初步设计。第三季度完成地灾治理部分;绿道连接线进场完成临时设施及桩基部分50%;儿童公园确定施工单位完成土方工程50%。第四季度完成绿道连接线主体部分;儿童公园完成60%。
(四)7月下半月工作安排
1.儿童公园部分设计方案审批及工程规划许可审批。2。儿童公园部分勘察单位进场钻孔。
十四、三明市区教育补短板项目
(一)新建三元区东霞幼儿园B地块分园

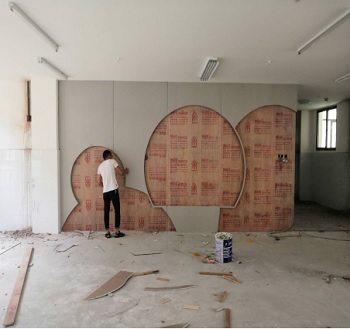

项目概况:建筑总面积4916平方米,设置12个班,可新增学位360个,总投资1200万元。年度计划安排:年底完工。7月下半月工作安排:继续内部装修,完成项目总验。目前进展情况:正在内部装修,今年完成投资累计550万元。
(二)三元区实验幼儿园建设项目
项目概况:建筑总面积4910平方米,设置9个班,可新增学位270个,总投资1200万元。年度计划安排:年底完工。7月下半月工作安排:内部装修,三四层墙体。目前进展情况:主体封顶,一二层墙体施工,今年完成投资累计650万元。
(三)扩建梅列区实验幼儿园
项目概况:建筑总面积2779.4平方米,可新增学位180个,总投资2300万元。年度计划安排:9月交付使用。7月下半月工作安排:主体工程验收、二次装修线路及室内墙面施工、配套设施挡墙及部分路面设施施工。目前进展情况:主体完成初验,零星修补。二次装修进场,进行室内墙面施工。配套设施进场,进行挡墙施工。累计投资1558.5万元(含征迁),2020年累计投资158.5万元。
(四)新建三元区第二实验幼儿园台江分园
项目概况:建筑总面积4661平方米,设置12个班,可新增学位360个,总投资1200万元。年度计划安排:年底完工。7月下半月工作安排:地下室施工。目前进展情况:完成桩基础施工,今年完成投资累计140万元。
(五)新建三元区东霞幼儿园第二分园
项目概况:建筑总面积4930.25平方米,设置12个班,可新增学位360个,总投资1200万元。年度计划安排:年底完工。7月下半月工作安排:完成三层板浇捣。目前进展情况:完成二层板施工。今年完成投资累计400万元。
(六)三钢一幼异地重建

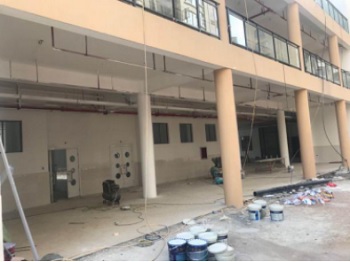

项目概况:建筑总面积5779.85平方米,设置12个班,可新增学位150个,总投资3000万元。年度计划安排:7月底完工。7月下半月工作安排:室外石材地铺完成,室外围墙完成,室外景观水电完成,室外塑胶地板铺装完成,室外路灯安装完成,室外大门安装完成。目前进展情况:室外雨污水管道施工完成,室外土方工程完成,室外围墙完成90%,室外地面铺装完成50%,室内装修完成,水电安装完成,外墙幕墙铝单板施工完成,门窗已安装完成。2020年累计投资1544万元。
(七)新建三明教育学院附属幼儿园
项目概况:建筑总面积4200平方米,设置12个班,可新增学位360个,总投资2000万元。年度计划安排:年底完成主体施工。7月下半月工作安排:继续施工图设计。目前进展情况:施工图设计,今年完成投资累计200万元。
(八)新建列西小学教学综合楼

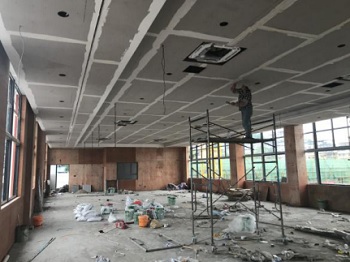

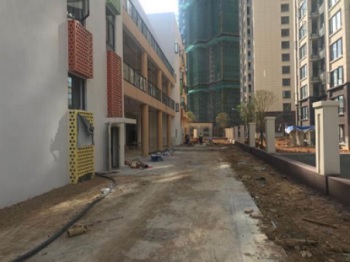

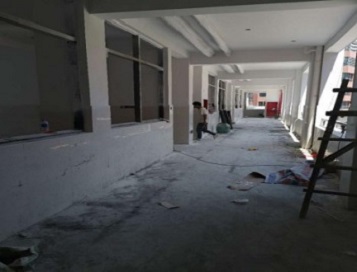

项目概况:建筑总面积3600平方米,可新增学位360个,总投资1600万元。年度计划安排:8月竣工,秋季招生办班。7月下半月工作安排:北侧室外操场土方回填,场地基层混凝土完成,室内零星工作收尾,准备工程预验收。目前进展情况:主体结构已封顶,现正在进行建筑内外装修,累计投资1700万元,2020年累计完成投资720万元。
(九)梅列区沪明小学

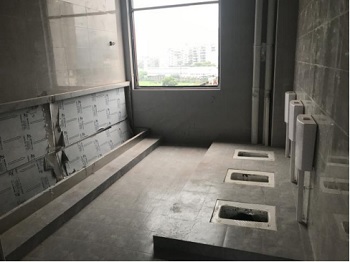

项目概况:建筑总面积25000平方米,设置48个教学班,可新增学位2160个,总投资15000万元。年度计划安排:7月竣工。7月下半月工作安排:对1#2#教学楼初验中提出的问题整改,3#综合楼、4#艺体楼及室外工程全部完成,进行竣工验收。目前进展情况:运动场地下室刮腻子完成90%,消防地下室消火栓、泵房、喷淋主管完成90%,地下室地面找平砼并撒金刚砂完成90%。1#2#教学楼初验完成,各参见方提出的问题落实整改中。3#整体装修完成90%。4#艺体楼外墙真石漆面层开始施工中,一层吊顶、舞台等完成70%,二层天棚油漆涂刷完成,内墙喷漆中,外架拆除、塔吊及人货梯拆除。室外工程1~2#楼处室外广场砖完成、预制型橡胶地垫、人造草坪层铺贴、篮球场硅PU面层完成60%。消防车道透水砼完成60%(整体室外工程完成80%),景观绿化进场施工。累计完成投资10900万元,2020年度完成投资8900万元。
(十)三元区新东霞小学
项目概况:建筑总面积15725平方米,设置48个教学班,可新增学位950个,总投资9000万元。年度计划安排:8月竣工,秋季招生办班。7月下半月工作安排:继续教学楼、艺体馆内部装修,围墙、运动场等附属工程施工,教学楼验收。目前进展情况:内部装修,附属围墙、运动场等施工,今年累计完成投资7000万元。
(十一)三元区第三实验小学
项目概况:建筑总面积13620平方米,可容纳1620名学生,新增学位700个,总投资12500万元。年度计划安排:9月竣工交付使用。7月下半月工作安排:完成1#、2#楼、综合楼内部装修,3#楼封顶。1#、2#楼验收。目前进展情况:1#、2#楼及艺体馆封顶,内部装修,3#楼四层板及梁柱钢筋施工,今年累计完成投资6000万元。
(十二)梅列区贵溪洋小学
项目概况:建筑总面积34568平方米,设置48个教学班,可新增学位2160个,总投资15000万元。年度计划安排:7月动工,年底进入完成基础施工。7月下半月工作安排:设计施工图完成,拟定施工招标文件,办理用地批复。目前进展情况:完成地勘、确定设计方案,累计投资9000万元,2020年累计投资35万元。
(十三)梅列区洋溪中学教学综合楼
项目概况:建筑总面积3700平方米,设置12个教学班,可新增学位300个,总投资1600万元。年度计划安排:年底竣工。7月下半月工作安排:办理教学综合楼施工许可证。目前进展情况:正在进行教学综合楼施工招标以及监理招标。累计投资50万元,2020年累计投资15万元。
(十四)新建三明十二中教学综合楼
项目概况:建筑总面积3600平方米,可新增学位360个,总投资1600万元。年度计划安排:8月竣工,秋季招生办班。7月下半月工作安排:项目总验。目前进展情况:完成初验,今年累计完成投资650万元。
十五、三元区文体中心项目
(一)项目概况
三元区文体中心项目占地面积14560平方米,建设三明市工人文化宫、全民健身中心综合性场所各一幢(室内),建设资金约1.5亿元。
(二)目前进展情况
地块农转用资料报送材料准备工作。已完成投资300万元。
(三)2020年年度计划安排
二季度:基础施工。三季度:完成全民健身中心主体框架建设。四季度:全民健身中心主体完工,工人文化宫开工。
(四)7月下半月工作安排
规划设计方案工作通过;完成有关项目用地划拨工作;完成监理招投标工作。
十六、贵溪洋生态湿地公园项目
(一)项目概况
本项目是重点民生工程,建设面积约为24.41万平方米,工程建安造价约9833万元。主要建设内容为“一廊、一带、五园及五个出入口”,其中“一廊”为云廊系统(含有沙溪云廊、贵溪桥、金鼠山、岩背山步行系统);“一带”为贵溪碧波体验带(贵溪洋溪两侧步道及景观、花坡、景观桥);“五园”为岩背园、金鼠园、百鸟园、百荷园、百花园;包括岩土工程、桥梁工程、园林绿化工程、照明工程、给排水工程、园林建筑、园林小品及公共服务设施附属配套工程等。
(三)目前进展情况
1.一廊:登山步道钢结构完成至75%。
2.一廊:桥梁基础完成至80%。
3.一带完成至50%:碧波体验带公厕砖砌体完成。
4.五园完成至31%(桩基完成2810米)。
5.五个出入口完成至30%(西广场完成挡墙、泡沫混凝土、厕所及管理房、廊架主体,南广场土石方、地下排水完成、南广场挡墙完成5段)。
(三)2020年年度计划安排
3月中下旬完成前期工作,组织开工建设;4-6月桥梁基础完成至50%,登山步道完成至50%;7-9月桥梁基础完成至80%,登山步道完成至80%,完成西入口;10-12月份完成步道、南入口、云廊桥主桥、弘桥等;年底前开始绿化施工及收尾工作。
(四)7月下半月工作安排
1.一廊:步道完成至80%。
2.一廊:桥梁基础完成至90%。
3.一带:碧波体验带公厕完成至65%。
4.五园完成至35%(桩基累计完成2810米、挡墙完成50米)。
5.五个出入口完成至35%(西广场屋面完成,内外墙粉刷完成,线性排水沟,碧波体验带内墙,花池完成35%,南广场公厕平整场地、基础开挖)。
十七、老旧小区微改造和拆墙透绿项目
(一)项目概况
梅列区:共实施15个老旧小区微改造项目。三元区:共实施8个老旧小区微改造项目,涉及4268户,改造楼栋数99幢,改造建筑面积达20.3万平方米,预计总投资约6850万元,共24个“拆墙透绿”项目。
(二)目前进展情况
梅列区:老旧小区:目前已完成预审,正进行财审。群英社区已完成部分改造,丹蓉新村已进场施工。其余项目正在进行招投标,争取7月底全面动工。拆墙透绿:完成施工图修编,进行预审,7月17日前挂网招标。累计完成投资5680万元。
老旧小区:正在进行施工招标。全面启动柴火房及违章建筑拆除,完成80处柴火房拆除。完成投资1200万元。拆墙透绿:正在进行招标前期阶段。完成投资约20万元。
(三)2020年年度计划安排
二季度完成设计、招标等前期工作;三季度动工,四季度完工。
(四)7月下半月工作安排
梅列区:老旧小区:7月底全面动工。拆墙透绿:争取7月前完成招投标。
三元区:老旧小区:进行施工招标,全面动工,完成部分柴火房拆除工作。拆墙透绿:完成招标,启动建设。
十八、市区公园绿地老年儿童微游乐场所改造提升工程
(一)项目概况
3月市城管局现场勘察一河两岸公园内现有绿地,初步选择14个区域增设老年儿童活动设施,后又邀请市自然资源局再次对一河两岸公园现场进行勘察。优化儿童活动设施布局的思路,进一步完善规划方案。该项目最终确定13个建设改造点,总建设面积约7000平方米,工程预算约750万元,5月初在罗马柱广场试点建设约400平方米面积的老年儿童微游乐场所,六一儿童节项目建成投入使用后广受市民欢迎。
(二)目前进展情况
市园林中心负责建设的中心绿地广场已完成旧地面拆除、场地平整,场地垫层浇筑,涂鸦墙砌体、抹灰以及沙坑砌体、抹灰、回填砂,大象及蘑菇亭基础。起飞公园完成旧地面拆除、场地平整,沙坑砌体、抹灰、回填;列东码头完成地面砼拆除、大象基础、路缘石安装,场地垫层浇筑。三元城投负责的中山公园完成旧地面拆除、场地整理、涂鸦墙砌体、粉刷、组合器械基础、垫层。育才路完成旧地面拆除、场地整理、穿梭虫洞基础、园路基础砖墙砌筑。二手车场完成旧地面拆除、场地整理、滑梯基础、垫层。四贤文化廊完成旧地面拆除、场地整理、园路基础砖墙砌筑。梅列区城管局负责的东新公园下游和江滨绿地均完成旧地面拆除、场地整理和混凝土垫层浇筑。梅列建发负责的东新公园上游、东新公园、列西水景均完成旧地面拆除、场地整理和垫层铺设。2020年完成投资约300万元。

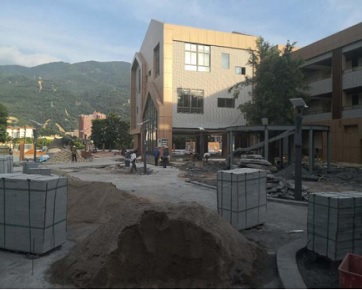

起飞公园沙坑砌筑
(三)2020年年度计划安排
一期项目:5月初,设计完成;5月下旬,完成控制价编制;6月初,完成编制招标控制价,财政审核并进行招投标选择施工单位;10月底,工程主体基本完工。二期项目:预计12月底主体基本完工。
(四)7月下半月工作安排
所有点已经做好倒排计划,按照施工进度安排,月底均能实现完工。
十九、市区绿化景观提升项目
(一)项目概况
共13个项目:1.东新二路道路绿化提升;2.东新五路中分带道路绿化提升;3.市区主次干道行道树盖板安装;4.江滨路沿线景观提升;5.阳光城小区绿化提升;6.江滨新城小区绿化提升;7.明珠花园绿化提升;8.省安二期小区绿化提升;9.道路交通环岛绿化提升;10.立体绿化提升;11.动车三明站周边绿化提升;12.行道树更新、补植;13.东新六路体育场周边绿化提升。年度计划投资2660万元。
(二)目前进展情况
完成东新二路道路绿化提升、东新五路中分带道路绿化提升、道路交通环岛绿化提升、立体绿化提升和江滨路沿线景观提升施工图设计;完成施工招标中介机构比选;2020年度市区主次干道行道树盖板安装工程,完成市区主次干道的行道树池调查统计,完成施工招标中介比选、招标控制价编制、控制价审核、施工招标并已开工,完成乾龙路、江滨路等1350个树池盖板安装;江滨路沿线景观提升第一阶段完成城市文化广场周边绿地景观改造,种植黄花风铃木、三角梅、茶花、巴西野牡丹球等乔灌木及金森女贞、红花翠芦莉等地被,结合春季补植完成东岸自行车道沿线、江滨公园上平台裸土补植黄金菊、马樱丹、沿阶草等1600平方米;立体绿化提升第一阶段完成三明大桥引桥420米挂式花箱设置并种植三角梅1200余株;行道树更新补植正在建设中,补植更新小叶榕、宫粉紫荆、香樟等行道树82余株;目前完成投资额约200万元。

行道树树池盖板安装
阳光城小区、江滨新城小区、明珠花园、省安二期小区绿化提升由小区物业组织实施。动车三明站周边绿化提升由城投正在实施。
三明站周边绿化
(三)2020年年度计划安排
东新二路道路绿化提升;东新五路中分带道路绿化提升;市区主次干道行道树盖板安装;道路交通环岛绿化提升7月份完成,其余子项目年底完成。

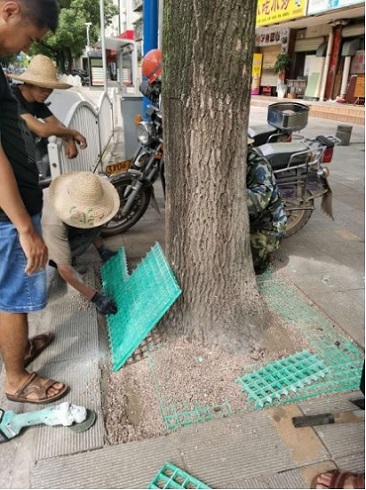

(四)7月下半月工作安排
完成东新二路道路绿化提升、东新五路中分带道路绿化提升、道路交通环岛绿化提升、立体绿化第二阶段提升、江滨路沿线景观提升第二阶段等工程招标控制价编制及送审工作,编制施工招标文件,完成工程招投标,进场施工;2020年度市区主次干道行道树盖板安装工程加快施工,继续做好行道树更新补植。
